Puesta en marcha de una nueva línea de peletización de dos etapas: la lista de verificación esencial previa al inicio

Vistas:0     Autor:Editor del sitio     Hora de publicación: 2026-05-28      Origen:Sitio

Preguntar

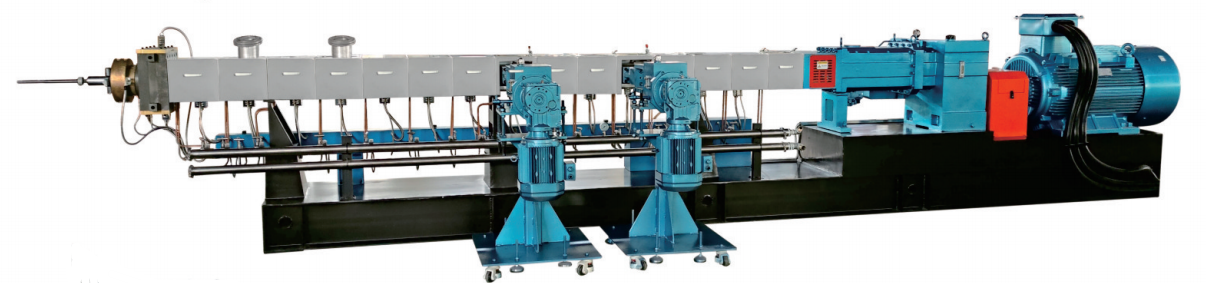

La instalación exitosa y la puesta en marcha inicial de un sistema de peletización de dos etapas (compuesto de doble tornillo junto con extrusión de un solo tornillo) son fundamentales para el rendimiento a largo plazo de la máquina.

Para ayudar a los operadores a navegar con seguridad durante el período de rodaje inicial, hemos compilado este Procedimiento operativo estándar (SOP) integral para verificaciones previas al arranque. Incluso los operadores novatos pueden dominar rápidamente estos pasos esenciales.

banco de fotos.jpg

01. Inspección integral previa al arranque: eliminación de riesgos de seguridad

Antes de encender la alimentación principal, se debe realizar una inspección visual y mecánica minuciosa.

1. Validación del sistema alimentador

Observe el tornillo de alimentación para garantizar la dirección de rotación correcta (en el sentido de las agujas del reloj). Limpiar a fondo la tolva para eliminar impurezas, polvo o materiales aglomerados que puedan obstruir los canales de alimentación.

2. Integridad del sistema de sellado y vacío

Inspeccione visualmente los anillos de sellado de la cámara de escape de doble tornillo. Deben quedar perfectamente instalados sin signos de desgaste o deformación. Los sellos dañados provocarán una mala ventilación y fugas de material, lo que afectará gravemente la calidad del pellet.

  • Prueba: Active la bomba de vacío y verifique que el grado de vacío alcance el estándar requerido (recomendado ≥ -0,08 MPa). Asegúrese de que no haya fugas de aire o succión insuficiente.

3. Sistema de transmisión y tornillo (bloqueo manual)

  • Verificación de energía: asegúrese de que la fuente de alimentación principal esté completamente apagada (estado de bloqueo) para eliminar riesgos de seguridad.

  • Giro manual: gire manualmente los acoplamientos de las extrusoras de un solo tornillo (etapa principal) y de dos tornillos (etapa de composición). La rotación debe ser suave sin atascos y los rodamientos no deben producir ruidos anormales.

  • Lubricación: Verifique el nivel de aceite de la caja de cambios contra la marca indicadora. Si el nivel es bajo, rellénelo con el aceite para engranajes industriales especificado y apriete firmemente la tapa de sellado.

4. Sistemas eléctricos y auxiliares

Inspeccione todo el cableado eléctrico para ver si hay conexiones seguras y asegúrese de que el aislamiento del motor esté intacto.

  • Sistema de agua: Encienda el sistema de circulación de agua de peletización con anticipación para verificar que el agua fluya sin problemas. Esto evita que el polímero fundido inicial se adhiera a las cuchillas de corte.

  • Cortador: Confirme que las cuchillas del peletizador estén afiladas, libres de virutas y montadas de forma segura.

02. Configuración precisa de parámetros: preparación para la extrusión

Los parámetros operativos deben adaptarse estrictamente a las características específicas de las materias primas (p. ej., PP, ABS) para evitar la degradación del polímero o una plastificación desigual.

1. Configuración de temperatura (control segmentado)

Configure las zonas de calentamiento según la receta de procesamiento específica, respetando el principio de control de temperatura segmentado.

  • Sección de doble tornillo: las zonas de alimentación, plastificación y homogeneización generalmente se ajustan entre 100 °C y 160 °C. Esto evita que el material se ablande y se pegue demasiado pronto y, al mismo tiempo, garantiza una plastificación completa más adelante en el barril.

  • Sección de un solo tornillo: como regla general, la temperatura de la extrusora de un solo tornillo debe establecerse aproximadamente un 15 % más alta que la de la sección de doble tornillo, aunque esto debe ajustarse según el índice de fusión de la resina específica.

2. Sincronización de velocidad

  • Alimentador: establezca la velocidad de alimentación inicial en una tasa baja (10% - 15% del valor nominal) para evitar sobrecargas y bloqueos rápidos.

  • Extrusoras: La velocidad de rotación de la extrusora de un solo tornillo debe ajustarse ligeramente más baja que la de la extrusora de doble tornillo para garantizar una transferencia suave y sin presión de la masa fundida.

  • Peletizador: haga coincidir la velocidad del cortador con la salida del extrusor. Comience a una velocidad baja a media y luego realice microajustes según el tamaño de pellet deseado.

03. Precalentamiento y remojo térmico: el paso indispensable

Una vez configurados los parámetros, la máquina debe entrar en la fase de precalentamiento y remojo térmico. Esto determina directamente la calidad de la masa fundida inicial y protege los componentes mecánicos. Nunca omita ni acorte este paso.

1.Calefacción uniforme: encienda la alimentación principal e inicie el sistema de calefacción. Supervise de cerca la diferencia entre las temperaturas reales y establecidas en todas las zonas. Asegúrese de que la calefacción sea estable, manteniendo la variación de temperatura dentro de ±5°C.

2.Remojo térmico (crucial): una vez que todas las zonas del doble tornillo alcancen sus temperaturas objetivo, debe mantener este calor durante 30 a 45 minutos (amplíelo a 60 minutos para máquinas más grandes o resinas de alto punto de fusión). Esto garantiza que el núcleo interno del tornillo y el metal del cilindro se calienten uniformemente, evitando los 'puntos fríos' no derretidos que pueden provocar que el tornillo se atasque o se rompa.

3. Ejecución de prueba sin carga: después de completar el remojo térmico, realice una verificación final del sistema. Arrancar el equipo sin material durante 1 a 2 minutos. Si no hay vibraciones o ruidos anormales, comience a alimentar el material en cantidades muy pequeñas para pasar a la producción normal.

  • Protocolo de emergencia: si encuentra ruidos fuertes como chirridos, humo o un aumento repentino en la corriente del motor, presione la parada de emergencia inmediatamente e inspeccione la máquina.

Conclusión

Si cumplen estrictamente estos procedimientos previos a la puesta en marcha, los operadores pueden navegar con seguridad durante el período de rodaje inicial (normalmente los primeros 7 a 10 días) de una máquina nueva. En Nanjing Haisi Extrusion, diseñamos nuestros peletizadores de dos etapas para lograr la máxima durabilidad, y una puesta en marcha adecuada es el primer paso hacia años de producción estable y de alto rendimiento.


Nanjing Haisi es un fabricante profesional de la máquina de extrusores de plástico, suministramos extrusor de tornillo gemelo, extrusora de tornillo único, extrusora de reciclaje de plástico, extrusora de dos etapas, extrusora de escala de laboratorio, máquina de mezcla y alimentación, máquina de enfriamiento y peletizante, máquina trituradora, etc.

CONTÁCTENOS

Correo electrónico :info@hsextruder.com

Teléfono: 86-25-52657506

Dirección: 7 Zhongxing Road, Zona de Desarrollo Económico de Lishui, Nanjing, Jiangsu, China

ENLACES RÁPIDOS

LISTA DE PRODUCTOS

PETICIONES SOBRE PRODUCTO
Feed back

Copyright © Nanjing Haisi Extrusion Equipment Co., Ltd.
